  电石库清库工程



   工程详细介绍

水泥罐清灰:



清库

为避免和解决库内物料结块、粘库影响库容,保障储存库出料顺畅,而采用一定方法进行的清理作业。

3.4 库壁挂料

附着于储存库内壁的物料。

3.5 堆积物料

堆积在储存库底部的板结物料。

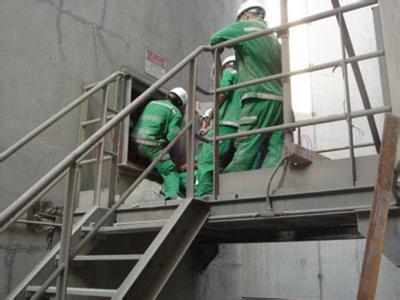

3.6 人工清库

清库人员进入物料储存库,使用工具(如铁锹、锄、镐、钢钎、跳板等)清理库壁挂料和库底部堆积物料。

3.7 机械清库

清库人员不进入储存库内,采用机械清理库壁挂料和库底部堆积物料。

3.8 高处作业

在距坠落高度基准面2m或2m以上有可能坠落的高处进行的作业。

3.9 太阳灯

一种卤簇元素灯,有碘钨灯、长弧氙灯等。因光照度高,又称太阳灯。

3.10 全身式安全带

能够系住人的躯干,把坠落力量分散在大腿的上部、骨盆、胸部和肩部等部位的安全保护装置,包括用于挂在锚固点或救生索上的两根系索。

4  清库人员的基本要求

4.1 经医生诊断,患有高血压、心脏病、贫血、癫痫、严重关节炎、美尼尔氏综合症、恐高症、肢体残疾、高度近视、反应迟钝以及其他禁忌高处作业的人员,不得从事清库作业。

酒后或服用嗜睡、兴奋等药物者不得从事清库工作。

4.2 入库作业人员的年龄应控制在21~45周岁。

4.3 参与清库人员应熟悉并掌握高处作业操作技能,熟知所要清理储存库的内部基本结构,了解所要清理物料的基本特性。

清库前,水泥厂应组织相关人员进行清库操作规程、清库方案的学习培训,以及紧急救援和事故应急处理培训,考核合格后方能从事清库作业。

4.4 清库人员从事高空悬挂作业必须持有特种作业操作证。

5  清库时机和方法选择

5.1 清库时机的选择

根据当地的气候条件、库内物料特性等情况,宜选择库内附着或堆积的物料已有一定厚度, 但不会大面积自行脱落的时机进行清库。

清库一般与窑炉大修同步进行;水泥库清库也可选择销售旺季、水泥库存量少的时候进行。

南方应尽量避免夏季高温天气清库,北方应尽量避免严冬清库。

清库作业宜选择白天进行,严禁夜间人工清库。

清库宜大致确定一个周期。一旦周期确定,既应灵活掌握, 又不宜随意变更。灵活掌握是指根据入库物料的数量及其含水量,特别是出料的难易程度,适当提前或推后清库时间。不要随意变更是指当主要影响出料因素(物料含水、气候影响、库的利用程度等)基本不变的情况下, 清库周期不变。不宜等到出料情况严重恶化时才清库。

5.2 清库方法的选择

清库方法与步骤应根据储存库的类型、能力、储存方式,所储存物料的种类和性质,以及清库要求和安全卫生的要求,经全面分析研究后确定。

清库方法的选择原则:尽可能选择机械清库。

5.3 清库外包的要求

清库工作如需要外包,必须选择具备安全生产许可证、高空悬挂作业一级资质、高空作业工程专业承包资质的清库公司。清库前,由清库公司提交清库方案与应急预案,报水泥厂书面批准,并与施工单位签订安全施工协议,明确双方的安全职责。
